“早拆模”施工技术
“早拆模”施工技术是指利用早拆支撑头、钢支撑或钢支架、主次梁等组成的支撑系统,在底模拆除时的混凝土强度要求符合GB50204《混凝土结构工程施工质量验收规范》规定时,保留一部分狭窄底模板、早拆支撑头和养护支撑后拆,使拆除部分的构件跨度在规范允许范围内,实现大部分底模和支撑系统早拆的模板施工技术。

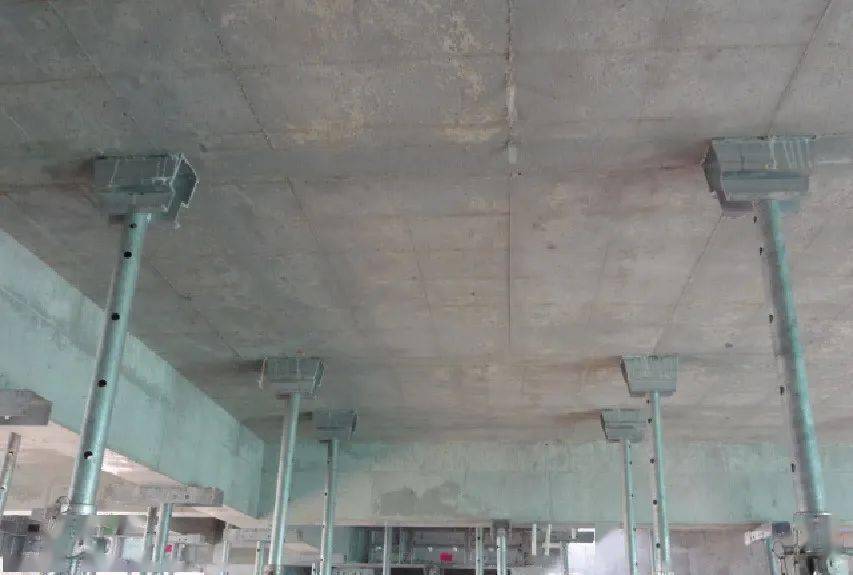

▲底模拆除时的混凝土强度要求

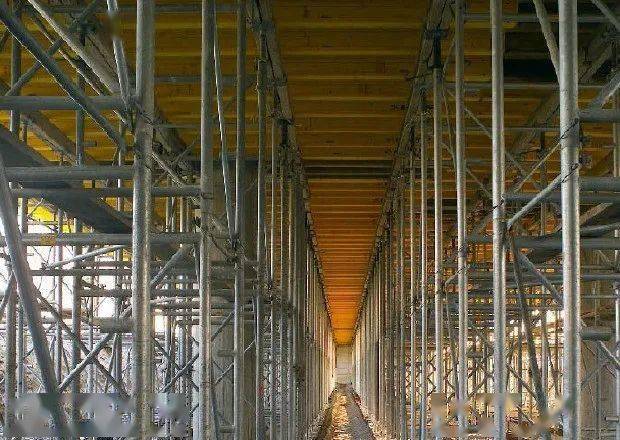

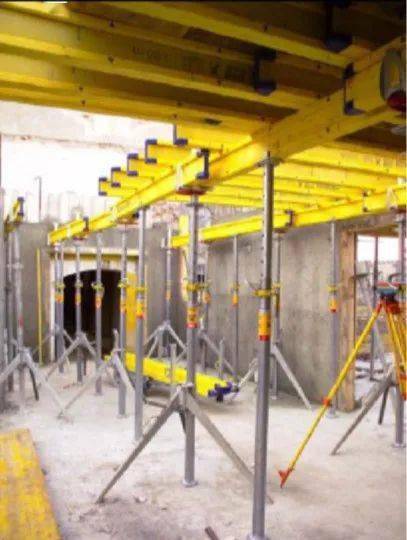

▲“早拆模”施工
“早拆模”的意义
达到设计的混凝土抗压强度标准值100%时拆除模板与达到50%或75%时拆除模板有一个时间差,充分利用时间差,实现底模及其支撑系统早拆是加速模板周转、减少模板投入的一项技术措施,也是一项降低成本的措施,同时也体现了模板及其支撑系统的先进性 。

▲大部分底模和支撑系统早拆

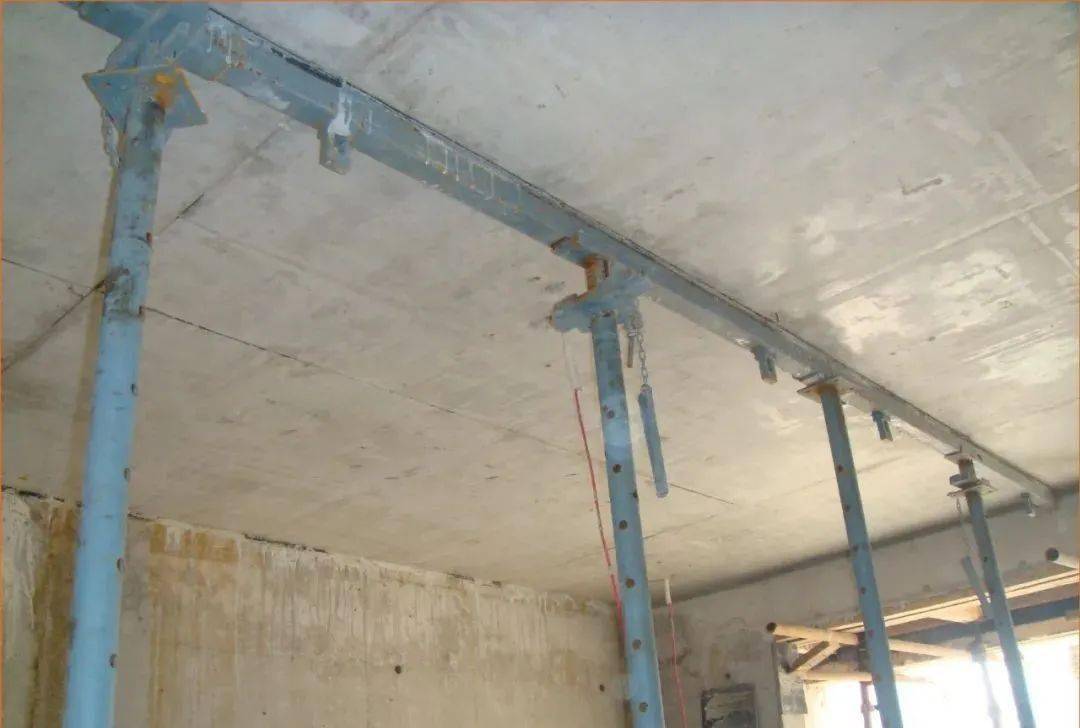

▲保留一部分狭窄底模、早拆支撑头和养护支撑后拆,使拆除部分的构件跨度在规范允许范围内
“早拆模”施工工艺
① 支模状态

② 拆除三角架及多数支撑

③ 利用支撑顶托将水平模板降下

④ 拆除次梁和胶合板

⑤ 拆除主梁

⑥ 仅把养护支撑留下

“早拆模”设计技术
① 早拆模板可以采用覆膜竹(木)胶合板模板、钢(铝)框胶合板模板、塑料模板和塑料(玻璃钢)模壳等;

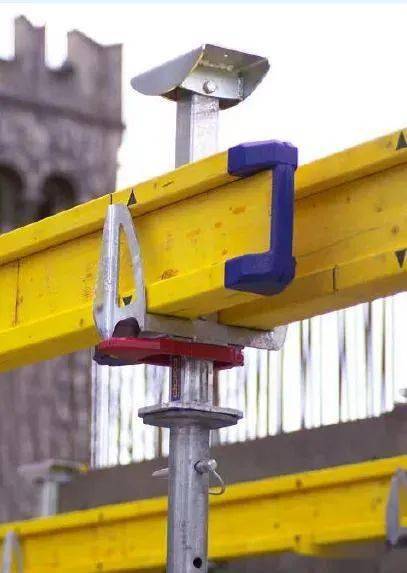

② 支撑系统由早拆支撑头、钢支撑或钢支架、主次梁和可调底座等组成;
③ 早拆柱头有螺杆式升降头、滑动式升降头和螺杆与滑动相结合的升降头三种形式,宜推广螺杆与滑动相结合的升降头;
④ 主次梁可以选用木工字梁、工字形钢木组合梁、矩形钢木组合梁、几字形钢木组合梁、矩形钢管和冷弯型钢等;
⑤ 支撑系统可以采用独立式钢支撑、插接式支架、盘销式支架、门式支架及碗扣式支架等。
“早拆模”施工技术
① 应根据工程结构平面设计图进行配模设计,编制模板工程施工组织设计和施工图,并对模板和主次梁的刚度和强度进行验算,对钢支撑或支架立杆的间距和稳定性进行计算;
② 计算出所需的模板、钢支撑或支架和主次梁的规格与数量;
③ 制定确保质量和安全施工等有关措施;
④ 制定支模和拆模工艺流程,早期拆模时间;
⑤ 对面积较大的工程,可采取“小流水段”施工方法。
主要技术指标
① 早拆模板成套技术可以大量节省模板一次投入量,减少模板配置量的1/3~1/2;
② 可以缩短工期,加快施工速度,提高工效30%以上;
③ 可以延长模板使用寿命,节省施工费用20%以上。
早拆的几种做法
① 狭窄模板同混凝土接触,可调支撑头,独立式钢支撑

② 狭窄模板同混凝土接触,增设独立式钢支撑

③ 可调支撑头同混凝土接触,独立式钢支撑

④ 钢主梁同混凝土接触,独立式钢支撑

▼
工程实例

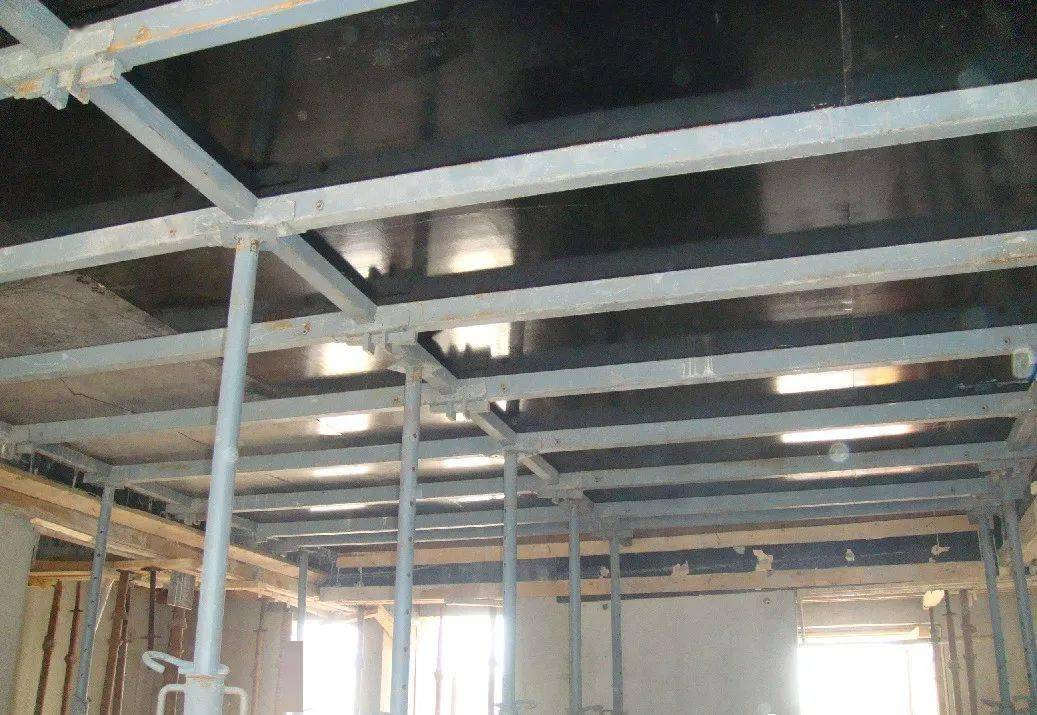

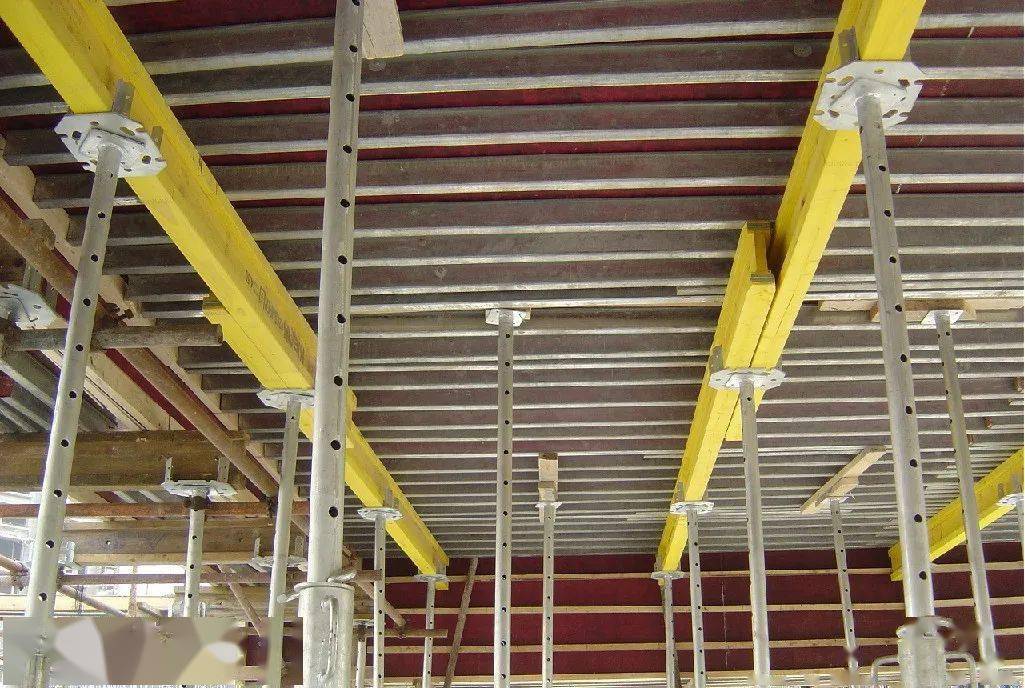

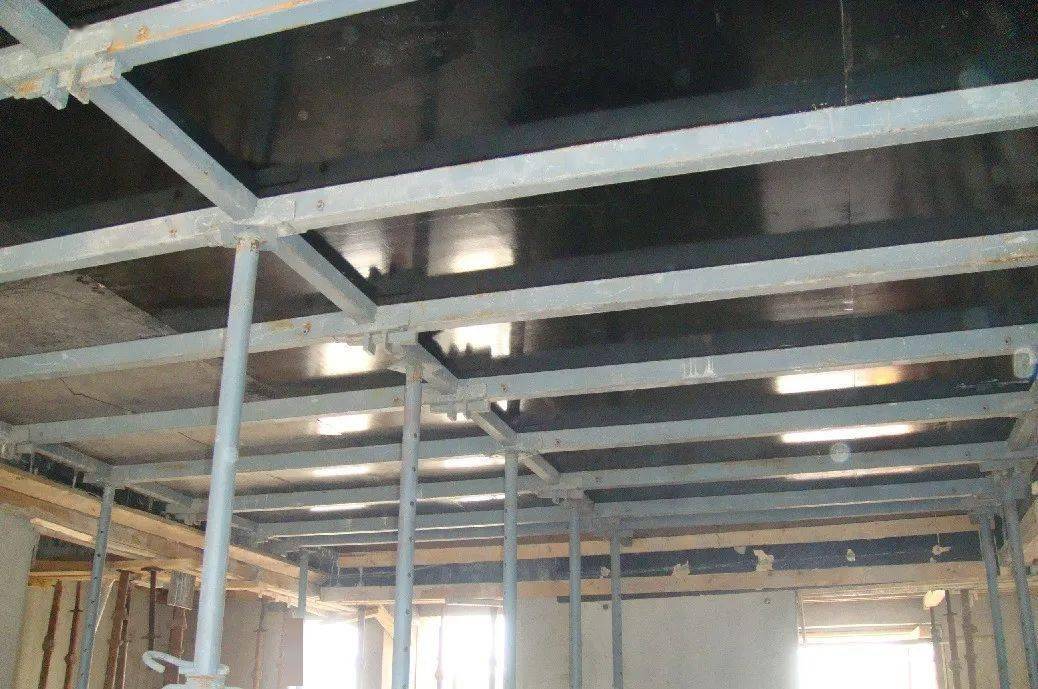

▲ 水平模板早拆支撑系统

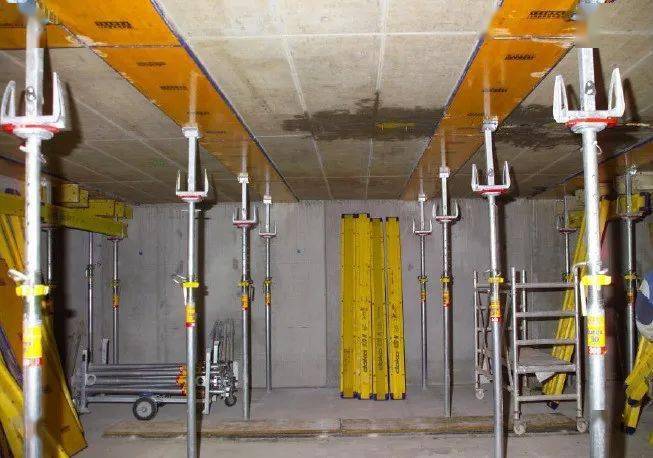

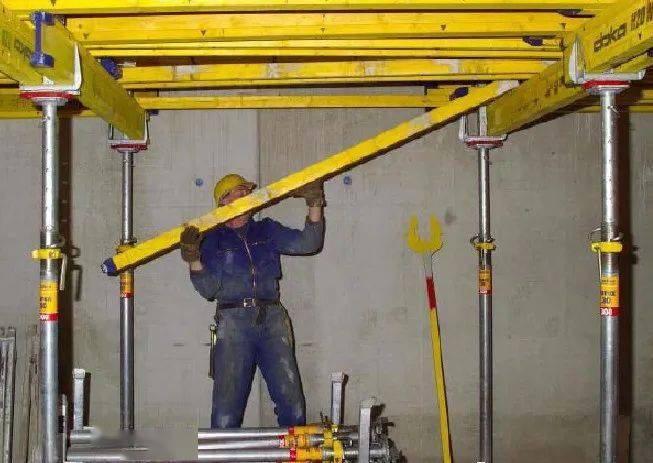

▲塔形架支撑系统

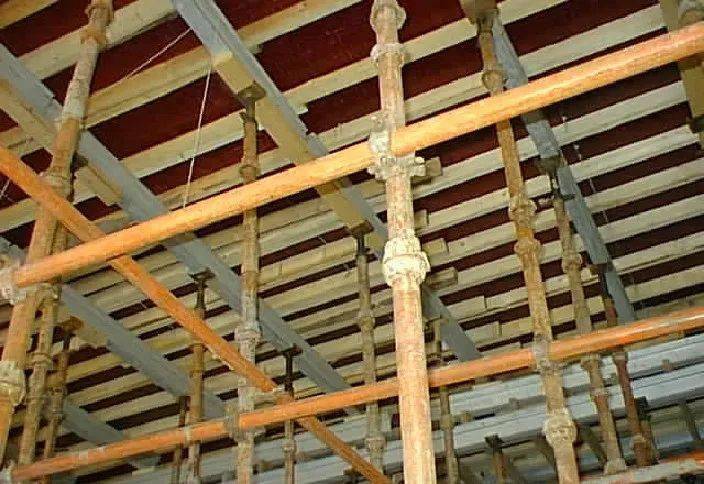

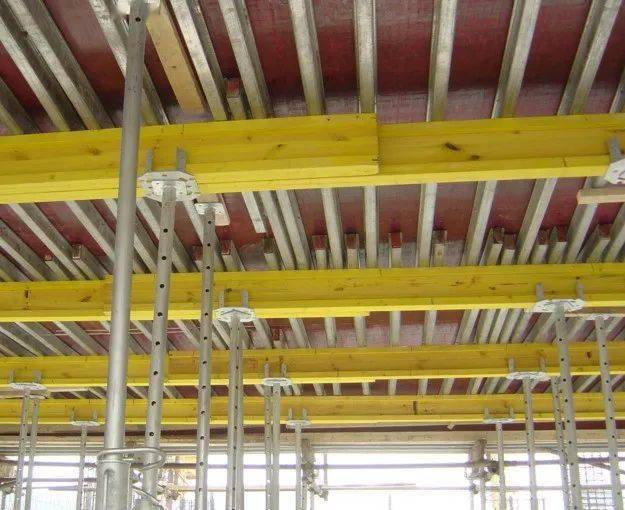

▲胶合板木方碗扣架

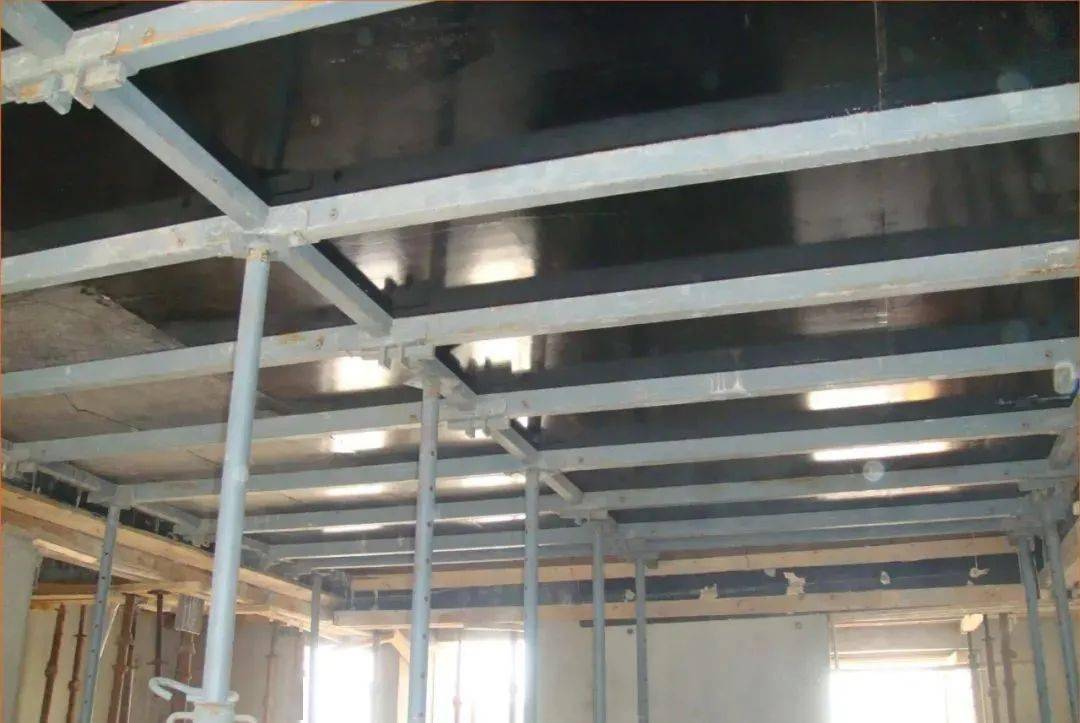

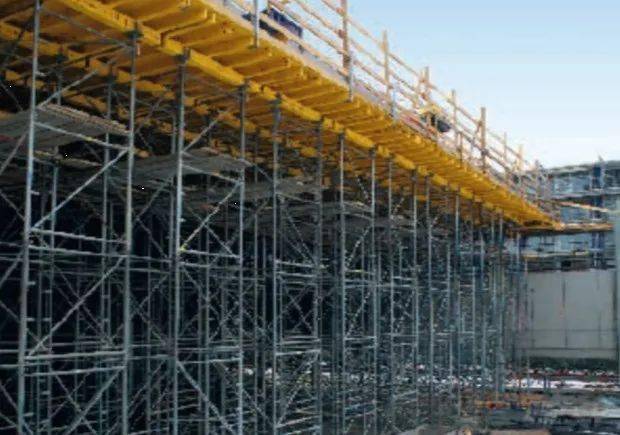

▲主次钢梁独立式钢支撑系统

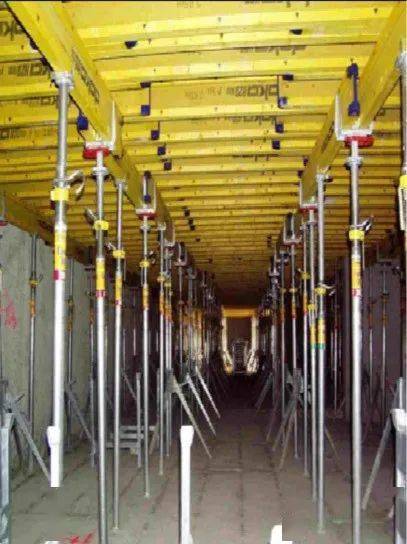

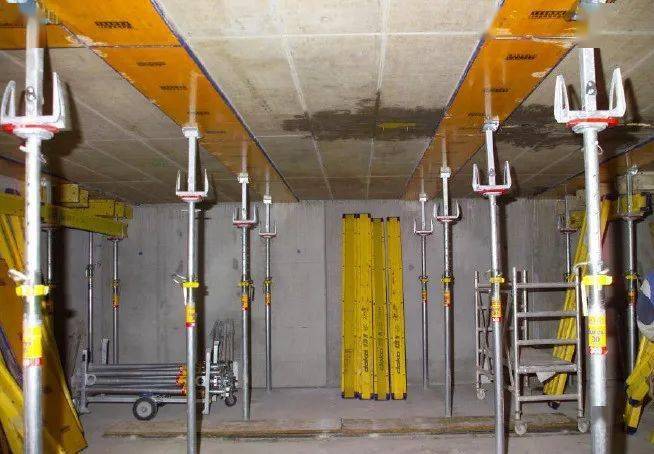

▲独立式钢支撑、木梁、几字型钢梁、胶合板模板
2021年1月最新版危险性较大工程安全专项方案编制与案例精选——模架工程
定价:75 元 折扣价:72元
出版时间:2021-01
中国建筑工业出版社
内容提要:
危险性较大的分部分项工程(以下称“危大工程”)是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。因其危险性的特点,危大工程历来受到监管部门和工程参建单位重点监督和关注。危大工程没有严格定义和范围,根据工程建设的发展和不同地区,可以有不同类别。根据《危险性较大的分部分项工程安全管理规定》(部令第37号),对于超过一定规模的危大工程,施工单位应编制专项施工方案,并组织专家论证,超过一定规模的危大工程范围。此外,建设、勘察、设计、施工、监理单位三方以上共同认定或建设主管部门及其委托的安全监督机构认定为危险性较大的分部分项工程。
需要了解更多本书信息
或购买本书,请长按二维码
郑重声明:本书城所销售书目,皆为各出版社授权销售的正版书籍,由各出版社提供发票。
切记:在订购时留下你的开票信息和电子邮箱,出版社会把电子发票发到您的邮箱里
声明:本文来源豆丁施工,如需转载请注明出处。仅用于同行学习参考,版权归原作者所有,如有侵权,敬请告知删除。
如果您需要了解更多的隧道、道路、桥梁等工程方面知识,请您关注“轨道路桥施工安全”微信公众号。
